К концу года будет введён в эксплуатацию мост через реку Наледную

Подрядчик работает с опережением графика. Потому в городской администрации прогнозируют, что работы будут завершены уже к концу декабря.

Подрядчик работает с опережением графика. Потому в городской администрации прогнозируют, что работы будут завершены уже к концу декабря.

Напомним, движение по мосту было закрыто в 2016 году. Проект нового моста был разработан в 2020 году, а в 2022-м было получено положительное заключение краевой государственной экспертизы.

«В июле 2022 года было оформлено разрешение на строительство, и в середине апреля текущего года был заключён контракт с подрядной организацией. Стоимость реконструкции моста составила более 318 млн рублей», — рассказал Игорь Петеримов, начальник управления автомобильных дорог Норильска.

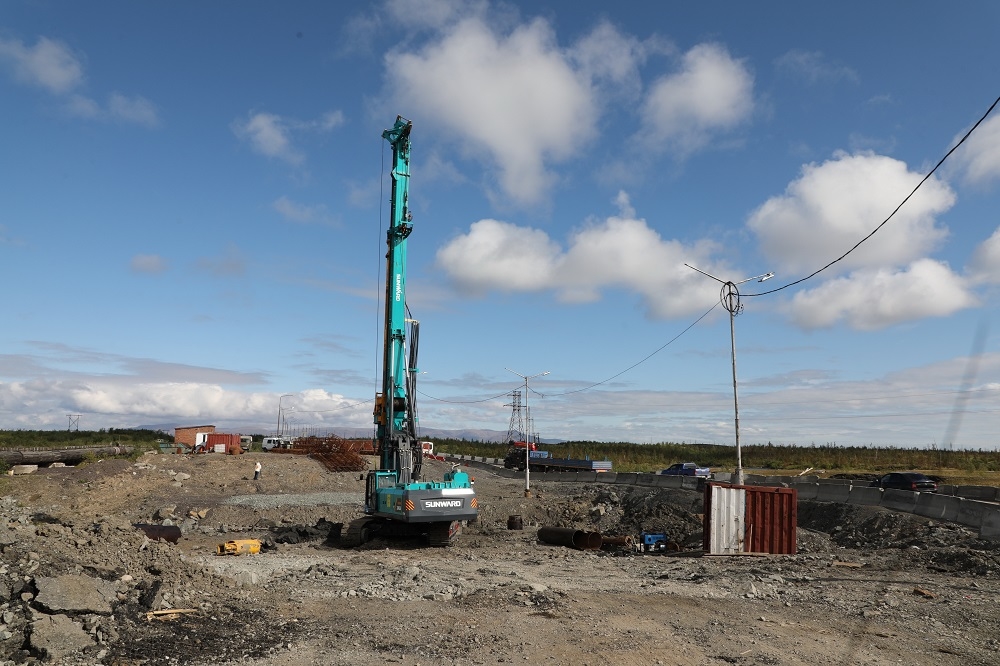

На объекте работа идёт полным ходом. Рабочие уже демонтировали старое мостовое сооружение, установили опоры освещения объездной дороги и уже приступили к устройству свайного основания фундамента опоры на левом берегу. Всего здесь будет установлено 28 свай, по 14 штук с каждой стороны, глубиной до 42 метров. Рабочие уже пробурили одну скважину до отметки несущего грунта (более 44 метров), ещё три находятся в работе.

Длина моста составит 30,5 метров, ширина проезжей части — восемь метров. Ещё по одному метру с каждой стороны — полоса безопасности.

Глава города Дмитрий Карасев лично осмотрел объект и отметил: «Подрядчик находится в сроках, которые предусмотрены контрактом, и даже идёт с небольшим опережением. Пока предварительные сроки завершения работ — сентябрь 2024 года. Если удастся всё выполнить раньше срока и запустить, это будет большая победа. Этот мост соединяет два берега, его ждут все горожане. Нам необходимо всё выполнить, это просто дело чести».

Весь конструктив моста уже закуплен. Все металлоконструкции прибудут на территорию в эту навигацию. Как только будут завершены бетонные работы по обустройству свай, подрядчик приступит к обустройству конструктива. Что касается наружного освещения, оно будет устроено по той же стороне дороги, что было до реконструкции.

«Результат сегодняшней поездки положительный. Пообщавшись с подрядчиком лично, понял, как и какие проблемы требуют оперативного решения. Например, повышение стоимости материалов, которые используются проектом. Этот вопрос будет прорабатываться детально; если потребуется, в смету контракта в рамках действующего законодательства будут внесены изменения. Вижу, что работы идут полным ходом. Будем продолжать контролировать этот проект», — подытожил Дмитрий Карасев.

Начальник управления автомобильных дорог города также поделился, что у города в планах реконструкция моста на 8-м километре Юго-Западной объездной.

Фото Владимир Макушкин
